Como Preparar o Canteiro para Equipamento Pesado

Como Preparar o Canteiro para Equipamento Pesado

Evite prejuízo com equipamento que chega e não consegue operar: veja o que checar antes.

Como Preparar o Canteiro para Equipamento Pesado

O caminhão Munck, a prancha ou a escavadeira chegam no horário combinado, o motorista tenta manobrar até o portão da obra e não consegue. A via é estreita demais, o solo não sustenta o patolamento ou há um fio de energia baixo demais sobre a área de trabalho. O equipamento volta sem operar, a diária é cobrada ou o serviço precisa ser reagendado, e o cronograma da obra atrasa.

Esse prejuízo raramente tem origem no equipamento ou no operador. Ele nasce de um canteiro que não foi verificado com antecedência. A maior parte dos problemas de acesso e operação é previsível: basta um levantamento simples, feito por quem conhece a obra, seguido de uma troca clara de informações com o fornecedor antes da data marcada.

Este guia reúne os pontos a conferir no canteiro antes da chegada de um equipamento pesado. Ele não substitui a avaliação técnica do fornecedor nem, quando a situação exigir, o laudo de um profissional habilitado — engenheiro de solo, engenheiro elétrico ou responsável técnico da obra. A função aqui é ajudar o encarregado e o gestor de obra a chegar a essa avaliação com as informações certas em mãos.

Acesso até a área de trabalho

O motivo mais comum de um equipamento rodar a obra inteira sem conseguir operar é o acesso. Vale percorrer o trajeto com antecedência, prestando atenção ao que um olhar rápido costuma deixar passar.

Largura, curvas e portões

Equipamentos pesados, com lança ou em composição com prancha, têm raio de giro maior do que um veículo comum. Curvas fechadas, ruas estreitas, portões de acesso e corredores internos com pilares ou tapumes podem impedir a passagem mesmo quando, a olho nu, "parece que cabe". Meça a largura das vias e do portão, observe o raio das curvas e envie essas informações ao fornecedor: é ele quem avalia, a partir das dimensões do equipamento contratado, se o trajeto é viável.

Altura livre e inclinação

Fios de energia, marquises e vãos livres de galpões limitam a altura de circulação. Confira se há fiação baixa ou qualquer obstrução suspensa ao longo do trajeto. Rampas e trechos com inclinação acentuada também merecem atenção: pergunte ao fornecedor qual a inclinação que o equipamento contratado suporta, em vez de estimar por conta própria a capacidade de subida do caminhão.

Resistência de pontes, valas e passagens internas

Trajetos que cruzam pontes provisórias, passarelas, valas cobertas ou aterros recentes exigem atenção à capacidade de carga do piso. Uma passagem que suporta o tráfego de veículos leves pode ceder sob o peso de um caminhão pesado. Sempre que o trajeto interno passar por esses pontos, verifique com um profissional habilitado se a estrutura suporta o peso do equipamento somado ao da carga.

Área de operação, patolamento e espaço de manobra

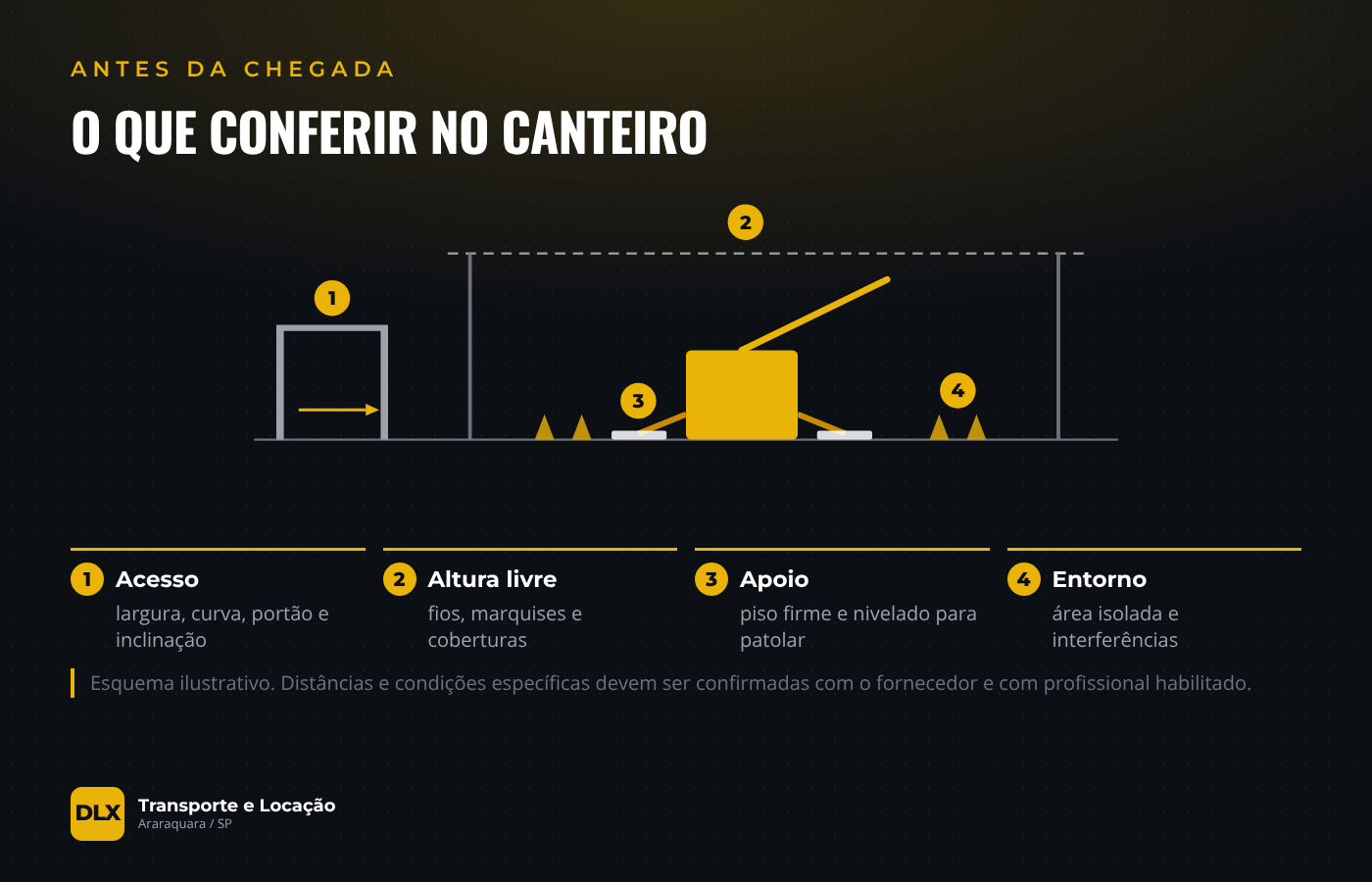

Canteiro em corte com os pontos de conferência numerados: acesso, altura livre, apoio e entorno

Depois de chegar, o equipamento precisa de um lugar firme para se instalar. Caminhão Munck e guindaste, por exemplo, se apoiam em patolas (estabilizadores) que distribuem o peso da carga e da estrutura no solo — e esse apoio só cumpre a função se o solo aguentar.

  • Solo firme e nivelado: aterro recente, solo encharcado, argila mole ou áreas com entulho enterrado não oferecem apoio confiável. Havendo dúvida sobre a capacidade do solo no ponto previsto, converse com o fornecedor e, se necessário, com um profissional habilitado antes de confirmar o local.
  • Nivelamento: desnível acentuado dificulta ou impede o patolamento correto. Prefira uma área plana; quando isso não for possível, avise o fornecedor com antecedência para que a viabilidade seja avaliada e os acessórios de apoio adequados sejam levados ao local.
  • Placas e calços de apoio: em solos menos firmes, é prática comum usar placas de distribuição de carga sob as patolas para ampliar a área de apoio e reduzir a pressão sobre o solo. O tipo, o tamanho e a real necessidade desses apoios dependem do equipamento e do terreno, e devem ser definidos pelo fornecedor.

Espaço para manobra e para o caminhão de apoio

Muitos equipamentos não trabalham sozinhos: pranchas costumam circular com um veículo de apoio, e o caminhão Munck ou o guindaste precisam de espaço para manobrar antes de patolar, não só para estacionar. Reserve espaço para a entrada e o giro do equipamento sem obstrução por veículos ou tapumes, para o veículo de apoio, quando houver, e para a saída ao final sem longas manobras em marcha à ré. Se o espaço for apertado, avise o fornecedor com fotos e medidas — ele pode orientar sobre a viabilidade antes mesmo de sair da base.

Interferências aéreas e subterrâneas

Além do trajeto, a própria área de operação pode ter interferências que não aparecem em uma inspeção rápida. Cabos de média e alta tensão próximos à área de manobra ou de içamento são um risco grave: informe o fornecedor sobre qualquer rede elétrica aérea nas proximidades, pois a distância de segurança e eventuais medidas adicionais, como desligamento temporário junto à concessionária, precisam ser definidas por um profissional habilitado e pela concessionária local — nunca estimadas visualmente pela equipe da obra.

Sob o solo, galerias de água pluvial, redes de esgoto, tubulações de gás, cabos subterrâneos, tanques enterrados — inclusive remanescentes de construções anteriores — e fossas podem ceder sob o peso das patolas ou de um caminhão carregado. Se a obra tiver projeto ou histórico do terreno, revise essas informações antes de definir onde o equipamento vai se posicionar.

Organização da carga e do ponto de içamento

Quando a operação envolve içamento ou carregamento, o tempo do equipamento no canteiro é o recurso mais caro do dia — e ele é desperdiçado quando a carga não está pronta.

  • Posicione com antecedência o material a içar ou carregar, em local acessível, sem precisar deslocar outras cargas primeiro.
  • Garanta que o ponto de içamento — olhal, cinta, ponto de apoio da peça — esteja identificado, acessível e em condições de uso. Não adianta o equipamento chegar pronto se a peça ainda precisa ser preparada.
  • Confirme o peso e as dimensões reais da carga antes da chegada. Peso estimado "por cima" é uma das causas mais frequentes de erro no dimensionamento do equipamento contratado.

Pessoas, sinalização e alinhamento com o fornecedor

Área isolada e acompanhamento

Toda operação de içamento ou manobra pesada precisa de uma área isolada, sem circulação de pessoas estranhas à atividade. Defina com antecedência quem, pela obra, vai acompanhar a operação, quem autoriza ajustes no local e quem garante que a área permaneça isolada do início ao fim. Todos os presentes devem usar os equipamentos de proteção individual (EPI) exigidos.

O que enviar ao fornecedor antes da chegada

Quanto mais informação a obra enviar com antecedência, menor a chance de o equipamento chegar e não conseguir operar. Antes da data combinada, envie ao fornecedor:

  • Peso e dimensões da carga a ser içada ou transportada;
  • Fotos — e, se possível, um vídeo curto — do trajeto de acesso e da área de operação;
  • Horário previsto e eventuais restrições de circulação do município, como rodízio de veículos pesados, janelas de carga e descarga ou necessidade de autorização especial;
  • Informações sobre rede elétrica próxima, desníveis do terreno ou qualquer outra interferência já identificada.
Combinar essas informações com antecedência é o que permite ao fornecedor confirmar, antes de sair da base, que o equipamento certo está a caminho.

Checklist da véspera

Na véspera da chegada do equipamento, confira:

  1. Trajeto de acesso percorrido, com largura, curvas e altura livre confirmadas com o fornecedor.
  2. Área de operação identificada, nivelada e sem obstruções visíveis.
  3. Solo verificado — sem sinais de aterro recente, água acumulada ou instabilidade aparente.
  4. Interferências aéreas (rede elétrica) e subterrâneas (galerias, tubulações, fossas, tanques) mapeadas e comunicadas ao fornecedor.
  5. Espaço reservado para manobra do equipamento e, se houver, do veículo de apoio.
  6. Material a içar ou carregar posicionado, com ponto de içamento acessível e identificado.
  7. Peso e dimensões reais da carga confirmados — não estimados.
  8. Área de operação isolada e responsável pelo acompanhamento definido.
  9. EPI disponível para todos os envolvidos.
  10. Horário, restrições de circulação do município e contato confirmados com o fornecedor.

Preparar o canteiro é, na prática, eliminar surpresas antes que elas cheguem junto com o caminhão. A maior parte dos problemas — via estreita, solo instável, fiação baixa, carga ainda não localizada — é identificável com uma vistoria simples e uma troca clara de informações com o fornecedor. Esse cuidado na véspera custa poucas horas de trabalho e evita o custo real de uma diária perdida, de um reagendamento ou, na pior hipótese, de um acidente.
